发布时间:2020-10-10 10:43 | 来源:环球网 2020-10-09 00:28:40 | 查看:6623次
这条隧道修了十年——不完全正确。
编者按:前几天,印度总理莫迪亲自剪彩通车了阿塔尔隧道(Atal Tunnel),这条号称“世界第一”的隧道因靠近中印边境,引起了国人的关注。然而目前关于这条隧道的信息基本上都是从印度媒体转引而来的,定居南印度的中国纪实摄影师莫希智为此专门撰写一篇文章,用自己的亲身经历对网传的四种说法逐一进行分析讲解,本网特刊登此文(删节版),供广大读者阅读参考。
莫迪参加隧道开通剪彩仪式(图片来源:网络)
阿塔尔隧道入口(图片来源:网络)
网上关于阿塔尔隧道的信息有以下几点说法,我来帮大家逐一分析讲解一下。
说法一: 这条隧道修了十年——不完全正确。
首先,阿塔尔不是一个地名,而是用印度前总理瓦杰帕伊的名字命名的——Atal Bihari Vajpayee。这个隧道原名叫洛塘隧道(Rohtang Tunnel),新名字是在2019年12月25日纪念瓦杰帕伊诞辰时刚刚改的。洛塘山口(Rohtang-La)是从印度内地喜马偕尔邦通往拉达克的战略公路——马列公路(Leh-Manali Highway,从马纳利到列城)上的第一个山口。
大家别看到Highway就觉得这条公路很牛逼,这级别在印度国内确实荣列“国道”,但搁中国也就是“乡道”级别。马列公路我一共走过6次,这段公路风光绝美,但路况也是绝险。一般拉达克当地人都会避免走陆路,而是坐飞机进出,因为从列城陆路去德里有1000公里,费用和时效性上划不来,只有游客、货运、军事调用会走这条路。我对这条路比除了当地司机之外的大多数人都更熟悉,我太太看我拍的马列公路照片非常惊讶,她从来不知道这条公路这么美,要我下次带她走一次——看,连拉达克人都要中国人带着走马列公路。
阿塔尔隧道是瓦杰帕伊当总理时候立项的,2000年6月3日宣布开建,当时预算50亿卢比,计划2007年完成。然而边境公路组织(BRO)光是把现有公路延伸到预设的隧道入口就花了好几年,2003年之前一直在山上砍树。到了2004年,预算涨到了90亿。2007年曼莫汉·辛格政府终于跟一家澳大利亚私人公司签了合同,可之后三年都没动静,因为内阁安全委员会一直到2009年才终于批准项目,这样一来原本2007年要完成的项目,变成2010年才开工。
有一说一,洛塘隧道的施工难度极大,因为洛塘山口降水充沛,两边挂满瀑布,山体含水量极大,需要不断排水。隧道的挖掘部分2017年就完成了,之后一直在做排水和防水。2018年9月,一场大雪让洛塘拉山口道路瘫痪,我一个拉达克朋友当时被困在山口下面好几天,最后政府不得不紧急开放允许被困车辆通过隧道。他算是第一批走过这个隧道的老百姓,说山下等了三天,结果20分钟就过去了。
前期准备搞了10年,2010年开始正式挖隧道,2017年隧道合拢,2020年9月全面竣工,总共花费320亿卢比——因此关于阿塔尔隧道的修建时间要吹牛逼可以说10年;要抹黑印度政府的低效率,也可以说20年,比计划晚了13年才建成。

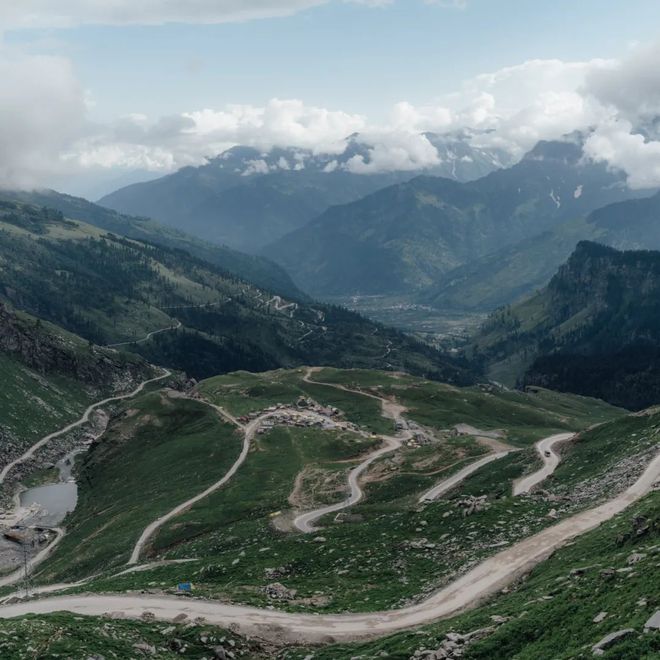

从洛塘的半山往下看马纳利
这座山由于地理位置关系,水汽非常重,常年云雾缭绕
山上大大小小的瀑布至少有几十条,山体内有含水层
说法二:这条隧道修成可以缩短46公里,节约4到5小时时间——大致正确。

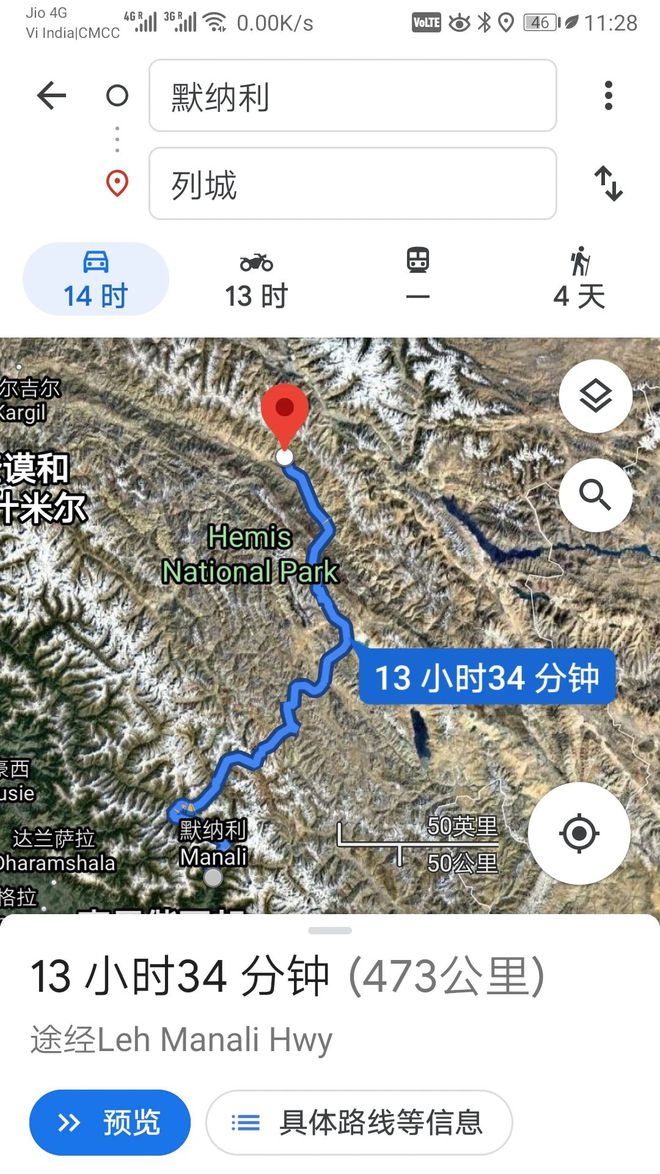

这种说法大致正确,但46公里只占整条马列公路十分之一,原本翻越洛塘拉的总路程是473公里。这473公里如果一切顺利且中途不停车的话,最少需要18个小时,平均时速不到30公里。
我走这段路从来都是分两天的,路上玩一玩休息一下,遇到塌方、修路、车子抛锚之类再耽搁几小时也很常见,总共耗时通常都在20小时以上。我一般会在基隆(Keylong)这个地方过一夜,从马纳利经洛塘山口到基隆是117公里,耗时6、7小时左右;现在走隧道的话,从马纳利到隧道南入口是25公里,隧道9公里,出了隧道还有37公里才到基隆,总共71公里,但这71公里按我对当地路况的了解也得要3小时。要说能节约5个小时那是洛塘山口严重堵车的极端情况(117公里走8小时的水平),正常情况下节约3小时没问题。

马列公路刚好翻越了喜马拉雅山脉(估计的时间并无参考意义)

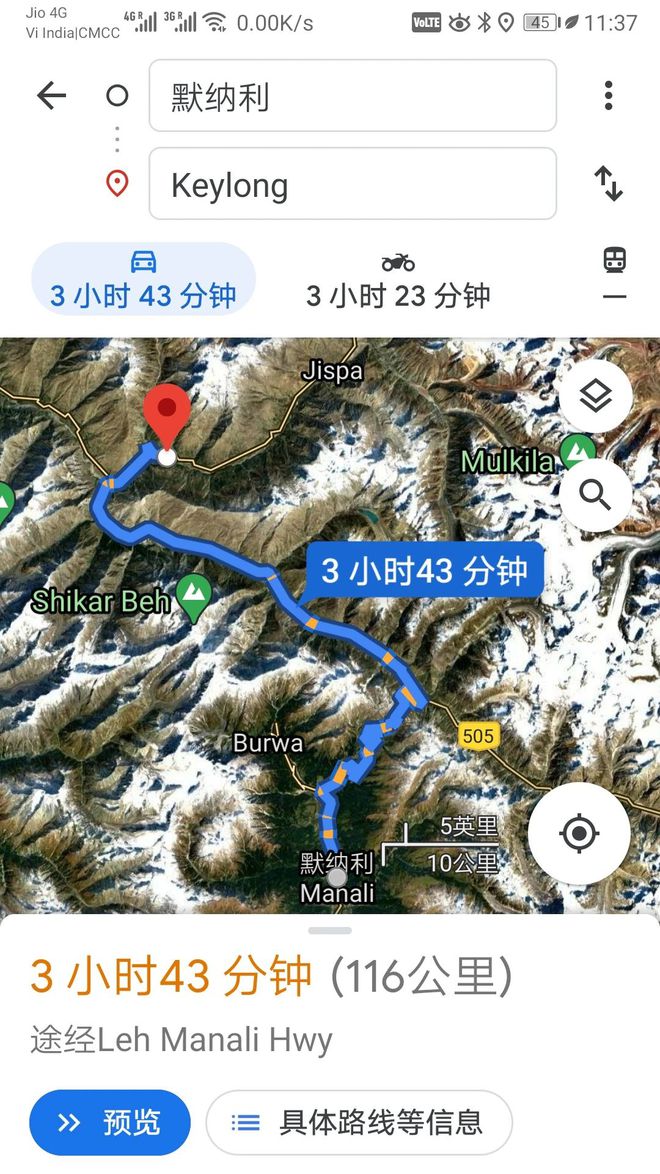

马纳利到基隆117公里,现在有了隧道之后,可以缩短46公里,途中Burwa这个地方就是阿塔尔隧道的南入口
截止2009年,基隆是马列公路上最后一个有网络有洗澡的地方,再往里走就没有网络可用了
说法三:隧道开通就能确保对拉达克地区全年的后勤保障——做梦!
作为一个拉达克女婿,我幻想列城可以一年四季通车已经幻想了很多年。我曾在拉达克越冬,缺乏物资补给的日子真心痛苦,一整个冬天没见过新鲜绿叶蔬菜,抢到几根空运过来的茄子能开心得跟过节似的。假如一年四季通车,能够极大改善拉达克当地的经济状况和生活条件。
我是看着阿塔尔隧道修起来的,盼它通车盼了很多年,每年走那边都会问一声隧道通车了没,万万没想到居然会在如今中印敌对的情况下通车。仅仅修通一个阿塔尔隧道对改变拉达克现状根本没什么用,洛塘山口就相当于川藏公路上的折多山,老川藏线上超过4000米的山口有12个(现在很多都有隧道了),翻过折多山只是万里长征第一关。
马列公路长度只有川藏线的四分之一,山口数量也只有四分之一——
洛塘山口(Lohtang La,3980米);
巴拉拉恰山口(Bara-lacha La,4890米);
塘朗山口(Tanglang La,5328米)。

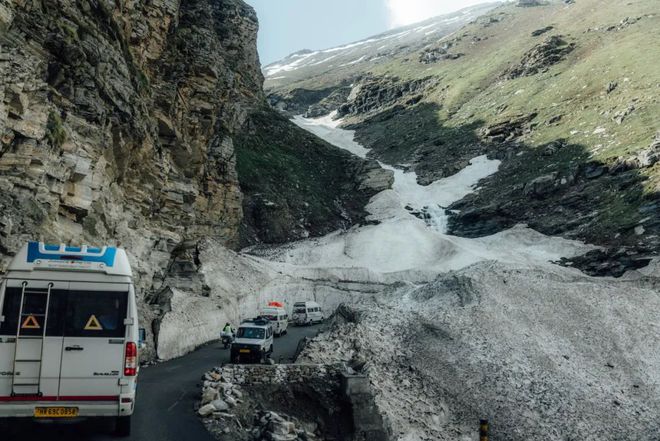

洛塘山口
大家注意下海拔高度,现在通隧道的洛塘山口是这三座大山里面最矮的。不过呢,这个山口虽然不高,却是地质灾害最为严重的,确实是“木桶效应”中最短的那块板。由于地处喜马拉雅南麓,天气变幻莫测,经常会有毫无预兆的暴雪。Rohtang这个名字据说是波斯语中“一堆尸体”的意思,因为有太多人死在穿越这个山口的途中。这三个山口到了冬天都会封山,只是通行时间长短不同而已,光修通一个洛塘隧道作用有限。
并且从基隆之后的Darcha村到拉达克的Rumtse村之间有250公里左右,基本上是无人区。夏天的几个月商贩们支起帐篷做生意,入冬之前就全部撤走了。我有一年11月走的马列公路,商贩已经撤空,路上什么补给都找不到,一直翻过塘朗山口下到Rumtse才找到吃饭的地方。因为万一下了雪,两头的路被封上,他们再想撤就来不及了。果然抵达列城三天后,便下雪封山了。
因此拉达克真的想要一年四季通车,这三个山口都得修隧道。但按照印度人的效率,五十年内能不能修好都成问题。与其指望印度政府修隧道,可能指望全球变暖缩短冰雪期更具有现实意义。
有人觉得大雪封山把雪铲了不就行了?这就是很典型的纸上谈兵,实地去看一下才会明白,山路铲雪和平路铲雪完全是两回事儿,几米厚的雪积在路边的山坡上,你要是把下面路上的雪铲掉,怎么保证山坡上的雪不崩下来?只能耐心等雪被压实了之后才能铲,这通常都要到四、五月之后。
就算把物资运到了列城,到加勒万河谷还有一座大山要翻——卡东山口(Khardung La)。印度人长期以来都把这个山口吹牛逼吹成世界第一高的公路山口,官宣海拔5602米(印度的官宣材料经常错漏百出,博物馆里都会乱写,要打折扣来听);实际上只有5359米,目前世界第11高,也算是段天险。这座山口通常冬天会关闭,由于不让中国人去那边,我没有实地勘探过。
话说这个卡东山口,过去是连接拉达克与新疆的重要商道,有资料说二战时期盟军曾试图通过这里往中国战场输送物资,因为路上条件太艰苦恶劣而未能成功。那时候全靠马帮运货,光是从斯利那加运物资到列城需要16天,物资还没运到中国就被路上消耗完了。
卡东山口(图片来源:网络)
马列公路五月底刚刚通行时候的洛塘山口

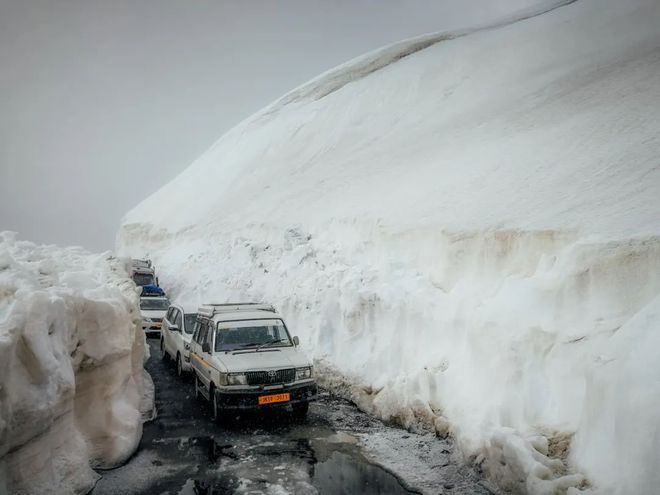

巴拉拉恰山口五月底的积雪,这种雪要是没压实就铲,有很大风险

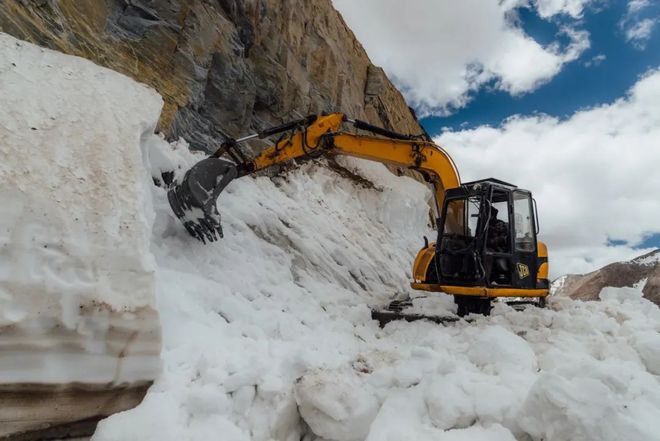

七月底,塘朗山口的铲雪作业
这是我五月份路边看到的一处积雪,当地人对上面被埋掉的路完全无能为力,只好在低一点的地方开一条辅道
印度的道班工人

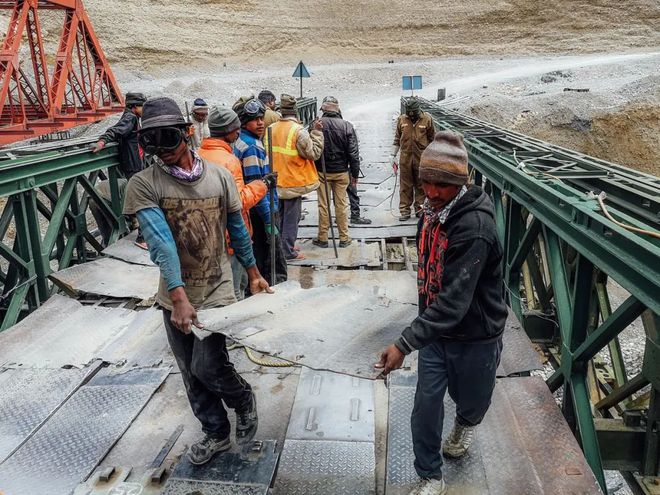

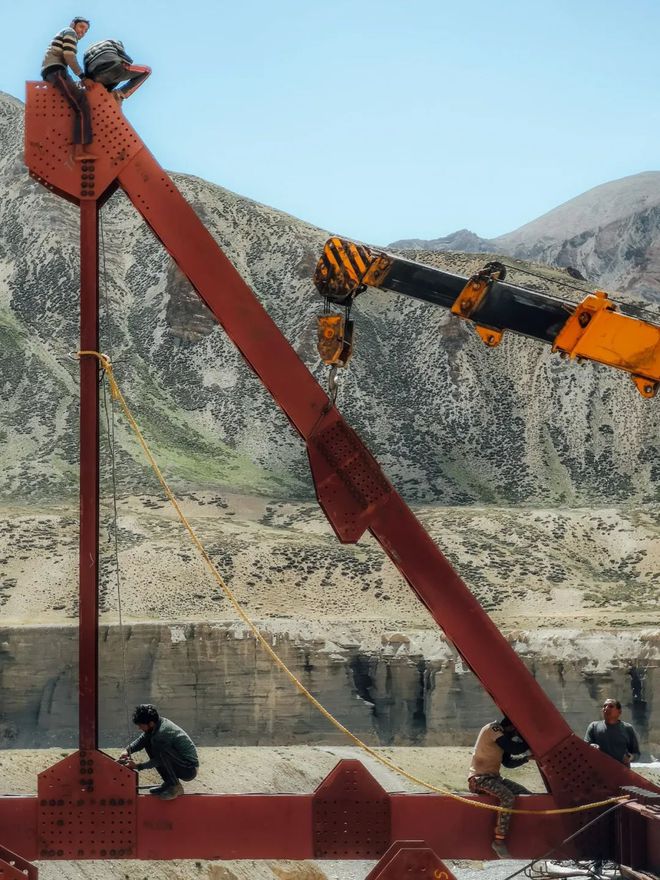

整个马列公路上,用的都是这种钢梁工兵桥,一座混凝土桥都没有。注意看顶上的两个工人,鞋子都不穿,施工方式有点野

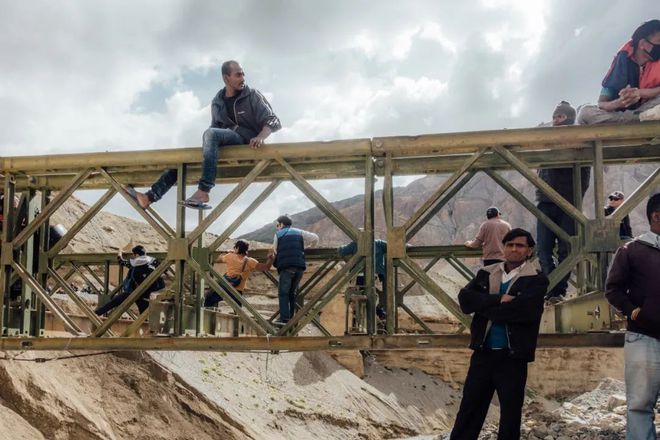

2015年我碰到这个桥的桥面被山洪冲掉了,于是印度人民这样爬过去
2018年,在这同一个地方,新桥没修完,还在对老桥继续修修补补。为了等他修桥,路上耽误2小时

洛塘山口的堵车盛况,基本上是夏季常态
还是洛塘山口
印度人民的后备箱也有点野
碰上长时间的道路中断,干脆就埋锅造饭。我只问你,有木有见过自驾游带煤气罐的?!
煤气罐属于长途车司机的日常标配
卡车就是他们移动的家,又是卧室又是厨房

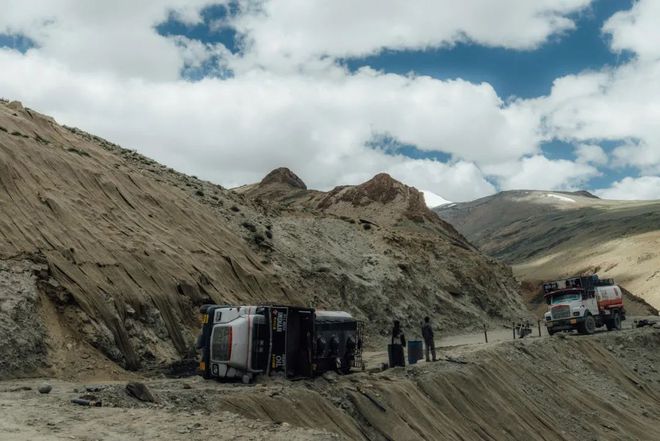

道路中断可能有各种各样的原因,泥石流冲毁道路

每年有大量印度游客摩托车骑行马列公路,在道路中断处等候通行
印度石油的油罐车
道班工人的作业
水毁路段
洛塘山口上的印度游客下饺子,对印度人民来说,看雪也是一种刚需
无人区路段的帐篷饭店
我在这种帐篷大通铺也住过几次
说法四:海拔三千米以上最长的隧道——自吹自擂。
阿塔尔隧道全长9.02公里,海拔3100米,印度媒体大吹特吹这是世界上最长的位于一万英尺以上的隧道,我们也有媒体跟风说印度将成为新一代“基建狂魔”。我只想说,请了解一下青海花久高速的“雪山一号”隧道,平均海拔4400,双洞总长9065米。虽说是双洞,其实就是中间有一小段露天,工程难度不在其下——海拔足足高出一千多米;工程质量和工程效率远在其上——施工三年贯通。阿塔尔类似水准的隧道,在藏区早已遍地开花,我们都已经见怪不怪了。
下面放一组马列公路的沿途风光——
路上遇见的那些人与事——
无人机拍岩羊
当时从未想过,我竟会娶一个这样头戴绿松石的新娘
再放一组马列公路上的公路——
以下几张请横屏观看——
洛塘山口的正面
洛塘山口的背面

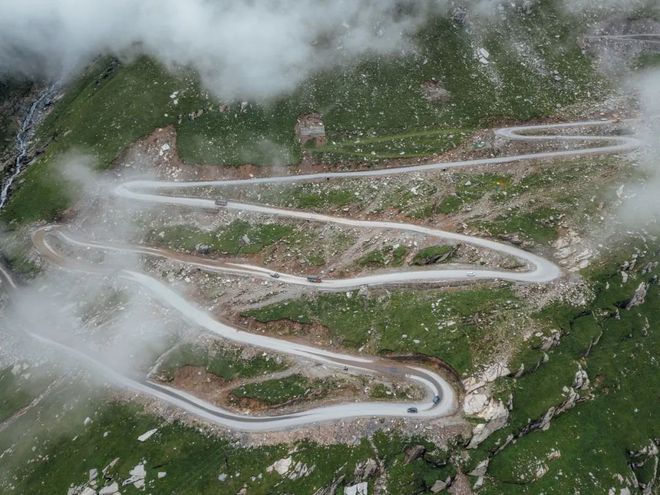

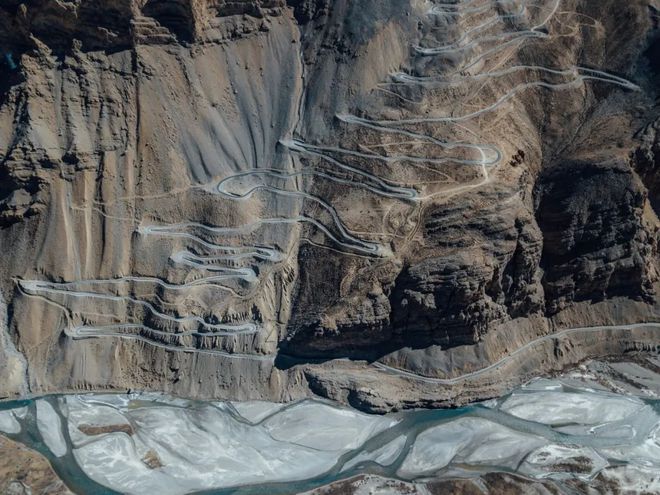

马列公路上的22拐
无人区公路
秋季的洛塘山口
